Casa Mopani – Zuhause für 36 Jungen
In der Stadt Granada in Nicaragua ensteht von 2020 bis 2023 ein neues Waisenhaus für Jungen.
Hintergrund und Motivation
Die bisherige Unterkunft bietet 20 Jungen Platz: Seit Jahren ist die alte Baracke mit ihrer schlechten Bausubstanz vom Verfall bedroht. Die Innenwände sind intensiv von gesundheitsschädlichen Schimmelsporen befallen, weshalb eine Sanierung unmöglich ist.
Fakten im Überblick
Infrastrukturprojekt: Bau eines neuen Waisenhauses in der Großstadt Granada in Nicaragua
September 2020: Der Bauplan für das Casa Mopani ist genehmigt.
Nach mehrwöchiger Diskussion zwischen dem Architekten, dem Projektleiter und dem Vorstand der Familie Jäger Stiftung liegt der finale Bauplan vor.
Casa Mopani im Dezember 2020: Die Erdarbeiten beginnen.
Vor Beginn der Bauarbeiten muss das Grundstück, das sich in einer Hanglage befindet, aufwändig „aufgestockt“ werden.
Casa Mopani im Januar 2021: Der Rohbau wächst.
Die Bauarbeiter schuften während der Trockenzeit bei tropischer Hitze und extremer Luftfeuchtigkeit.
Casa Mopani im Februar 2021: Das neue Zuhause für 36 Jungen nimmt Gestalt an.
Aufgrund von Lieferengpässen beim Material kommt es zu einem zweimonatigen Stillstand auf der Baustelle.
Casa Mopani im Mai 2021: Die Bauarbeiten können fortgesetzt werden.
Nach deutlichen Verzögerungen infolge der Coronapandemie können die Arbeiten fortgesetzt werden.
Oktober 2021: Der Rohbau steht, das Dach kann montiert werden.
Endlich erreichen die Wände ihre finale Höhe. Auf dem Boden wird der Estrich eingelassen.
November 2021: Das Dach ist fertig montiert.
Die Außenfassade erhält ihren ersten Anstrich.
Dezember 2021: Künftige Bewohner vor dem Eingang des Casa Mopani
Noch fehlen Fenster, Türen, die gesamte Elektrik und die Sanitäranlagen.
Mai 2022: Der Innenbereich des Casa Mopani nimmt Gestalt an.
Die Innenräume des neuen Waisenhauses sind bald fertigstellt.
Mai 2022: Der Waschraum ist gefliest, die Sanitäranlagen können installiert werden.
Der große Sanitärbereich ist an den Wänden und am Boden gefliest.

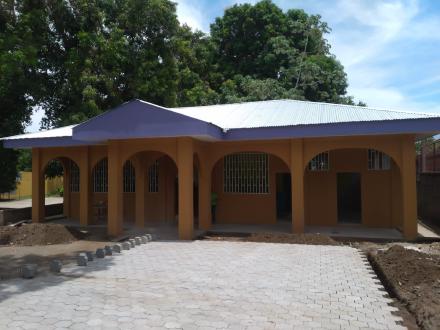

Dezember 2022: Das neue Waisenhaus in Nicaragua steht!
Endlich können die letzten Fenster und Türen montiert werden.
Dezember 2022: Die Masken fallen.
Ein Jahr nach dem letzten Gruppenfoto ist für die Jungen der Einzug in ihr neues Zuhause zum Greifen nah.
Dezember 2022: Perspektivwechsel
Im Hintergrund ist das Mädchenhaus zu sehen.

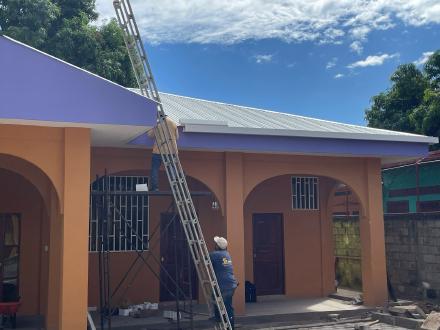

Januar 2023: Die Außenarbeiten sind fast abgeschlossen.
Die Regenrinnen werden montiert.
Februar 2023: Das neue Waisenhaus kann bezogen werden.
Am 16. Februar 2023 findet die feierliche Einweihung des neuen Waisen-hauses für Jungen statt.
Weihegottesdienst unter Leitung von Monseñor Larry Meneses
Die Feierlichkeiten beginnen mit einem Gottesdienst im Gemeinschaftshaus.
Weihe mit dem Segen Gottes
Monseñor Larry Meneses spart nicht an Weihwasser.
Bruder Jimi und Bruder Ronald in Aktion
Projektleiter Bruder Jimi Huayta und Bauleiter Bruder Ronald Aguirre durchschneiden symbolisch das rote Band zum Eingang des neuen Waisenhauses.
Es ist vollbracht: Die Jungen können endlich einziehen!
Ende gut, alles gut: Am guten Ende einer von pandemiebedingten Problemen belasteten Bauphase steht ein modernes neues Waisenhaus.
Casa Mopani
In der Stadt Granada in Nicaragua ensteht von 2020 bis 2023 ein neues Waisenhaus für Jungen.
